Το έργο συνολικού προϋπολογισμού 42.800.000 ευρώ, φαίνεται πώς μπαίνει στην τελική ευθεία για την έναρξη της υλοποίησης έχοντας πάρει την περιβαλλοντική αδειοδότηση, που αποτελεί και ένα από τα πιο δύσκολα τμήματα της αδειοδοτικής διαδικασίας. Η Απόφαση Έγκρισης Περιβαλλοντικών Όρων η οποία, όπως επισημαίνουν παράγοντες της αγοράς, έχει ήδη υπογραφεί από το υπουργείο Περιβάλλοντος και Ενέργειας και ανοίγει έτσι ο δρόμος για την υλοποίηση του έργου.
Εξάλλου στις 31 Ιανουαρίου λήγει η προθεσμία υποβολής προσφορών στο πλαίσιο διαγωνισμού που έχει προκηρύξει ο ΑΔΜΗΕ από τον περασμένο Ιούλιο και πολύ σύντομα αναμένεται να αναδειχθεί και ο ανάδοχος μελέτης και κατασκευής του έργου και εκτιμάται ότι θα ολοκληρωθεί σε δώδεκα μήνες από την ανάθεση του έργου
Ο διαγωνισμός για τη νέα Γραμμή Μεταφοράς Υψηλής Τάσης Ηγουμενίτσας - Κέρκυρας που διενεργεί ο ΑΔΜΗΕ αφορά μεικτή υπόγεια και υποβρύχια καλωδιακή γραμμή με τα συνοδά έργα της. Πρόκειται για τον τρίτο «δρόμο» διασύνδεσης της Κέρκυρας με το Ηπειρωτικό Σύστημα μέσω της νέας καλωδιακής σύνδεσης «Αετός - Κέρκυρα» η οποία εκτιμάται πως θα ολοκληρωθεί έως το τέλος του 2025 ή το πρώτο εξάμηνο του 2026.
Το έργο αφορά στη μελέτη, προμήθεια και εγκατάσταση ενός ολοκληρωμένου καλωδιακού συστήματος απλού κυκλώματος 150 kV για τη διασύνδεση της Ηγουμενίτσας με την Κέρκυρα. Σκοπός του έργου είναι η εξασφάλιση ασφαλούς τροφοδότησης του νησιού, μέσω της ενίσχυσης της υφιστάμενης διασύνδεσής του.
Σήμερα, η Κέρκυρα διασυνδέεται με το ηλεκτρικό σύστημα της ηπειρωτικής χώρας με δύο καλωδιακές γραμμές 150 kV. Το νέο έργο αποτελεί την τρίτη καλωδιακή γραμμή 150 kV, που θα υλοποιηθεί σε νέα όδευση. Με την ολοκλήρωση του έργου θα είναι εφικτή η ασφαλής κάλυψη πρόσθετου φορτίου της τάξης των 60 MW κατ' ελάχιστο, ακόμα και σε έκτακτες συνθήκες.
Το έργο περιλαμβάνει τη μελέτη, προμήθεια και εγκατάσταση υπόγειων (4 χλμ.) και υποβρύχιων καλωδίων (17,1 χλμ.) εναλλασσόμενου ρεύματος τάσης 150 kV, εντός 12 μηνών από την υπογραφή της σύμβασης με τον ανάδοχο.

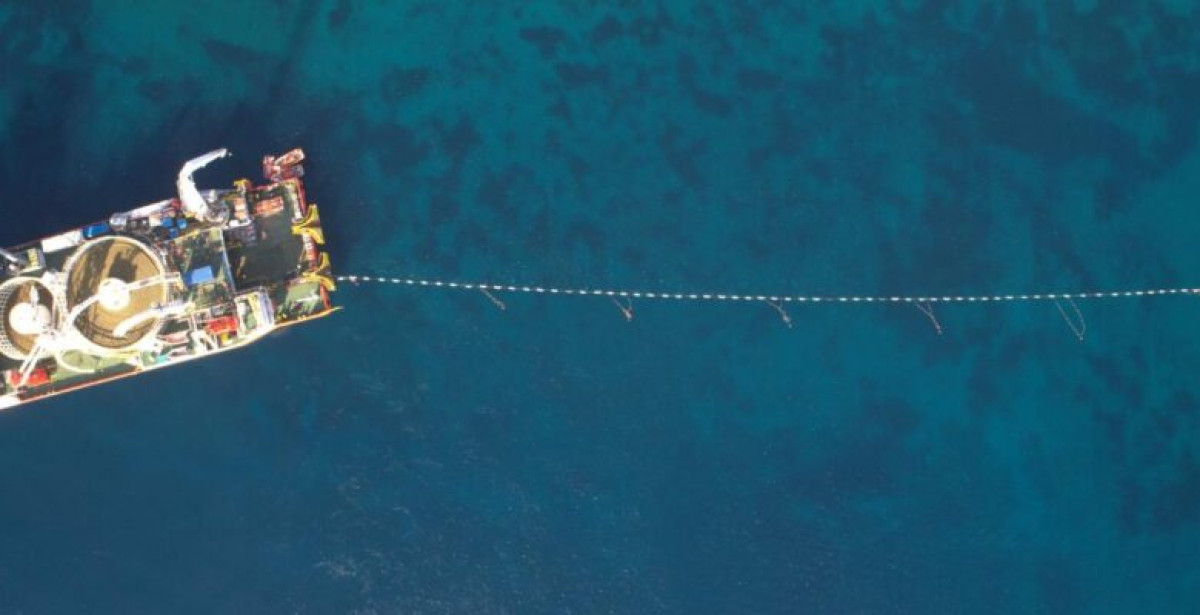

Ειδικότερα το πρώτο τμήμα του έργου περιλαμβάνει ένα τριπολικό υποβρύχιο καλώδιο 150 kV, μήκους 17,1 χλμ., με ενσωματωμένα δύο τηλεπικοινωνιακά υποβρύχια καλώδια οπτικών ινών, που θα συνδέει την περιοχή «Αετός» του Δ. Φιλιατών με την περιοχή «Όρμος Ποταμού» του Δ. Κεντρικής Κέρκυρας.
Το δεύτερο τμήμα του έργου περιλαμβάνει ένα τριφασικό κύκλωμα υπόγειων καλωδίων 150 kV, συνοδευόμενο από δύο υπόγεια καλώδια οπτικών ινών, μήκους 320 μ.
Στο τελευταίο τμήμα του, το τριφασικό κύκλωμα υπόγειων καλωδίων 150 kV (με τα καλώδια των οπτικών ινών), θα συνδεθεί με τον Υποσταθμό Κέρκυρα Ι.
Σημειώνεται ότι ο ΑΔΜΗΕ επενδύει 100 εκατ. ευρώ το τέλος του 2025, με βάση το 10ετές αναπτυξιακό του πλάνο, για την αναβάθμιση των ηλεκτρικών διασυνδέσεων στα Ιόνια νησιά που θα εξασφαλίσει την ομαλή ενεργειακή τους τροφοδότηση.
